Zeitplan der Instandsetzung

Die Steinerne Brücke wird bis zum Jahr 2017 denkmalgerecht instandgesetzt.

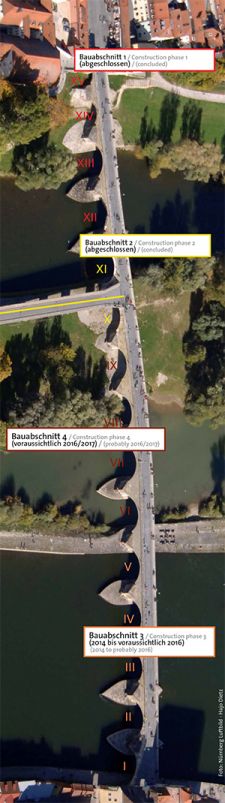

Steinerne Brücke - Bauabschnitte (C) Luftbild - Hajo Dietz
  • Bauabschnitt 1: Bogen XII bis XV: 2015 abgeschlossen
  • Bauabschnitt 2: Bogen I/II/X/XI Natursteininstandsetzung und Brückenoberfläche Bögen X/XI ; Instandsetzung Mauerpfeiler Rampenbrücke Oberer Wöhrd und Planung Rampenbrücke; Neubau Rampenbrücke Oberer Wöhrd: 2013 abgeschlossen
  • Bauabschnitt 3: Bogen I bis V: 2014 bis 2016
  • Bauabschnitt 4: Bogen VI bis IX: 2016 bis 2017

Folgende Maßnahmen werden pro Bauabschnitt durchgeführt:

  1. Rückbau Brückenoberbau mit Brüstung, Fahrbahnaufbau (Pflaster, Magerbeton) und Leitungen bis zum Füllmauerwerk
  2. Bogensicherung und Instandsetzung der Bogen und des Stirnmauerwerks
  3. Füllmauerwerk – Austausch beschädigter Bereiche und Herstellung der Abdichtungsebene
  4. Abdichtung aufbringen
  5. Herstellung der neuen Brückenoberfläche mit Granitplattenbelag, Brüstung und Beleuchtung
